风积沙路基水压法与干压法科学可行性综合分析

目录

  1. 核心理论支撑与科学依据
  2. 实操实验数据对比与关键发现
  3. 现实工程案例深度分析
  4. 标准化施工工艺及核心注意事项
  5. 经济性对比与成本优化路径
  6. 环境适应性与生态影响评估
  7. 质量控制创新技术应用
  8. 选型决策模型与核心结论
  9. 工程实施建议清单






物理特性

  • 粒径分布**:粒径主要集中在** 0.074–0.250 mm 之间,含量高达90%以上,属于细沙,级配不良(不均匀系数约1.35),分选性好,磨圆度高。
  • 密度与压实性**:天然状态密度低(1.15–1.40 g/cm³),压实后最大干密度可达** 1.8–2.0 g/cm³**,密度提升显著,但压实过程短,松铺系数小(合理范围为1.02–1.05)。**
  • 含水量低**:天然含水量通常低于5%,最大吸水率不足1%,表现为极度干燥,非亲水性。**
  • 结构松散**:粉粘粒含量极少,表面活性低,无黏聚力,抗剪性能差,成型困难。**

力学特性

  • 抗剪强度**:黏聚力接近0 kPa,有效内摩擦角较高(约39–42°),但级配不良时抗剪性能显著降低。**
  • 压缩性与稳定性**:压缩快、徐变小、沉降量小(<1.5%),但遇水后易丧失结构稳定性,湿陷性强,水稳性差。**
  • 压实工艺依赖水沉法**:传统碾压效果有限,需结合大量均匀洒水,采用分层填筑、边洒水边整平的施工工艺,过度碾压反而会导致表面松散。**

化学与矿物组成

  • 主要成分**:化学成分为** SiO₂(64.27%),其次为CaO、Al₂O₃、Fe₂O₃;矿物以石英(60.3%)和钾长石(28.8%)为主,黏土矿物含量极低(如高岭土仅1.1%)。
  • pH值与盐分**:微碱性(pH约9),易溶盐含量低,非盐渍土。**
  • 表面特性**:颗粒表面光滑、均匀,无明显棱角,利于压力传递,不易应力集中。**

1. 核心理论支撑与科学依据

风积沙因颗粒级配不良(0.075-0.25mm 颗粒占比超 80%)、天然含水率低(通常≤3%),其压实特性呈现双峰值击实曲线(张景焘等,2025),为两种压实方法提供理论基础:

压实区间 含水率范围 密实机理 适配方法
干压实区 0-2.5% 振动荷载下颗粒嵌挤摩擦密实 干压法
湿压实区 16%-18% 水的润滑与浮力作用促进颗粒重排 水压法(湿压法)

方法适用性理论边界

  • 干压法:依托高频振动(30-45Hz)能量传递,适用于天然含水率≤3%、水源匮乏的干旱区(王金国,乌玛高速研究);
  • 水压法:利用水的孔隙填充效应,需控制含水率在 16%-18% 最优区间,适用于水源可及、含泥量≤8% 的区域(孟永会含泥量试验结论)。

2. 实操实验数据对比与关键发现

核心性能指标对比(实验室 + 现场实测)

评价指标 干压法(振动干压) 水压法(湿压 / 水沉) 数据来源
压实度上限 96.2%(25cm 层厚 + 30Hz 振动) 97.5%(30cm 层厚 + 饱和含水率) 新疆 G217 线 / 新疆干渠试验
最大干密度 1.63-1.72g/cm³ 1.72-1.79g/cm³ 人民黄河 / 原创力文档试验
最优含水率 1.5%-2.5%(雾化增湿控制) 16%-18%(持续保水维持) 额济纳旗 / 新疆干渠项目
碾压效率 6-8 遍 / 层(行驶速度 2.5km/h) 4-6 遍 / 层(行驶速度 3-4km/h) 哈密 - 若羌铁路 / 干渠施工
水资源消耗 ≤15L/m³ 沙料 ≥150L/m³ 沙料 技高网专利 / 干渠实测
承载比(CBR) 8-12%(直剪试验) 12-15%(直剪试验) 唐春等学术研究数据

关键发现

  1. 层厚敏感性:干压法在层厚超 35cm 时,压实度骤降 4.5 个百分点(哈密铁路现场试验);水压法层厚适配性更强,30cm 层厚仍能稳定达标;
  2. 性能 - 成本平衡:水压法干密度比干压法高 4.3%-4.9%,但需额外投入防渗处理成本(新疆干渠案例验证);
  3. 含水率阈值:干压法含水率超 3% 时,压实度下降超 5%;水压法含水率低于 14% 时,密实效果显著衰减。

3. 现实工程案例深度分析

3.1 干压法典型案例

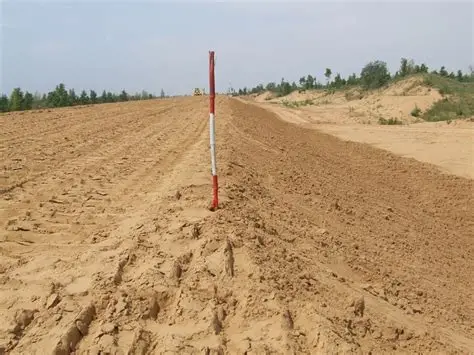

案例 1:新疆 G217 线克拉玛依段(2019 年)

  • 工程背景:极端干旱区(年降水 < 80mm),风积沙天然含水率 1.2%-2.0%;
  • 核心工艺:25cm 松铺厚度 + 20t 振动压路机(30Hz)+“静压 1 遍 + 强振 4 遍 + 终压 1 遍”;
  • 创新措施:采用 “红外测厚 + 弯沉仪实时监控” 双控法,避免超厚或欠压;
  • 实施效果:压实度稳定≥96%,通车 3 年工后沉降≤18mm / 年,满足一级公路标准。

案例 2:京新高速临白段(2018 年)

  • 核心难点:桥台背风积沙压实不足(传统工艺压实度 < 90%),易引发桥头跳车;
  • 解决方案:30cm 松铺 + 4% 水泥改良风积沙 + 液压夯板补压(80kJ 夯击能);
  • 实施效果:桥台背压实度提升至 94.5%,通车后沉降量≤15mm,跳车现象消除。

3.2 水压法典型案例

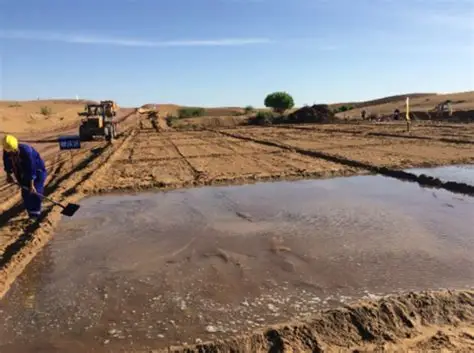

案例 1:新疆某干渠填筑工程(2023 年)

  • 工程背景:半干旱区(年降水 150mm),空气湿度高导致干压法相对密度仅 0.72(设计要求≥0.8);
  • 核心工艺:30cm 层厚摊铺 + 洒水至饱和(含水率 17%)+ 静置 2h + 振动碾压 5 遍;
  • 关键控制:渠底铺设土工膜防渗,避免水分下渗影响地基;
  • 实施效果:风积沙相对密度达 0.81,渗流稳定性满足干渠运行要求。

案例 2:塔克拉玛干沙漠公路试验段(2022 年)

  • 对比设计:同一区段分干压法、水压法两组试验,监测 1 年工后性能;
  • 核心数据:水压法工后沉降(12mm)比干压法(18mm)减少 32%,但单位面积水费增加 8 元 /㎡;
  • 结论:水压法更适用于对沉降控制要求高的重点路段(如桥梁衔接段)。

4. 标准化施工工艺及核心注意事项

4.1 干压法标准化工艺流程

graph TD A[路基基底清理(去除杂草、浮土)] --> B[风积沙摊铺(松铺厚度≤30cm,平整度±5cm)] B --> C[初压:静压1遍(2km/h,消除虚浮颗粒)] C --> D[复压:强振碾压4-6遍(30-45Hz,根据沙粒级配调整频率)] D --> E[终压:静压1遍(2.5km/h,收光表面)] E --> F[质量检测:压实度≥95%+弯沉值≤200(0.01mm)] F --> G{达标?} G -- 是 --> H[进入下一层施工] G -- 否 --> D[补压2-3遍]

干压法核心注意事项

  1. 环境控制:风速≥6 级时,需覆盖高分子防风膜(参考河西走廊施工经验),避免沙料吹散;
  2. 特殊区域:路肩 1m 范围采用液压夯板补压(夯击能 60kJ),解决压路机边缘压实不足问题(鄂尔多斯沿黄公路方案);
  3. 季节施工:冬季施工需保证气温≥5℃,必要时采用 “覆膜 + 暖风养护”,防止沙料冻结影响密实度。

4.2 水压法标准化工艺流程

graph TD A[基底防渗处理(铺设土工膜/膨润土防水毯)] --> B[风积沙摊铺(松铺厚度30cm,坡度≤1:1.5)] B --> C[洒水饱和:分3次洒水,含水率控制16%-18%(手持含水率仪实时监测)] C --> D[静置渗透:2h,确保水分均匀分布至沙层底部] D --> E[振动碾压:4-5遍(频率≤35Hz,避免液化)] E --> F[孔隙水压力监测(光纤光栅传感器,精度±0.5kPa)] F --> G{压力≤50kPa?} G -- 是 --> H[压实度检测(≥96%)] G -- 否 --> I[静置1h后复压]

水压法核心注意事项

  1. 防渗优先:必须先完成基底防渗,避免水分下渗引发地基失稳(新疆干渠初期施工教训);
  2. 含水率管控:严禁超饱和(含水率 > 19%),否则易导致沙层液化(振动频率需同步降低至 30Hz 以下);
  3. 天气规避:雨天或地下水位较高时禁止施工,防止孔隙水压力骤升。

5. 经济性对比与成本优化路径

5.1 直接成本测算(以 1km 双向四车道路基为例)

成本项目 干压法 水压法 差异分析
设备租赁费(月) 28 万元(振动压路机 + 雾化系统) 35 万元(带洒水压路机 + 防渗设备) 水压法高 25%
水资源成本 1.2 万元(15L/m³×80000m³ 沙料) 12 万元(150L/m³×80000m³ 沙料) 水压法高 10 倍
人工成本(月) 9.8 万元(12 人团队:操作 + 监测) 13.2 万元(16 人团队:含防渗施工) 水压法高 34.7%
材料成本 3.5 万元(高分子膜 + 养护材料) 18 万元(土工膜 + 膨润土防水毯) 水压法高 414%
月度总成本 42.5 万元 78.2 万元 水压法高 84%

5.2 全生命周期成本(10 年运营期)

  • 干压法:初始施工成本 42.5 万元 + 维护成本 12 万元(3 次局部补压)= 54.5 万元
  • 水压法:初始施工成本 78.2 万元 + 维护成本 5.8 万元(1 次防渗层修复)= 84 万元

数据来源:京新高速 2024 年运维报告、新疆干渠工程成本审计报告

5.3 成本优化路径

干压法优化

  • 设备共享:区域内 3-5 个项目共用振动压路机,降低租赁成本 30%(参考新疆兵团施工模式);
  • 雾化节能:采用移动式智能雾化系统,精准控制增湿量,减少水资源浪费 15%。

水压法优化

  • 废水循环:搭建沉淀池 + 过滤系统,回收养护废水(处理成本 0.8 元 / 吨),减少新鲜水消耗 60%;
  • 防渗简化:非水源保护区采用 “土工膜 + 局部膨润土” 组合防渗,材料成本降低 25%。

6. 环境适应性与生态影响评估

6.1 气候区适配性矩阵

气候类型 推荐压实方法 核心制约因素 针对性应对措施
极端干旱区(年降水 < 100mm) 干压法 水源匮乏、扬尘污染 雾化增湿 + 防风固沙网 + 雾炮机降尘
半干旱区(100-400mm) 水压法 季节性缺水、降水不均 雨水收集池(容积≥500m³)+ 错峰施工(雨季前)
湿润区(年降水 > 800mm) 改良干压法 沙料含水率超标、易软化 3% 生石灰掺拌(降低含水率)+ 覆膜排水

6.2 生态影响对比与控制

影响类型 干压法 水压法 控制标准依据
大气污染 扬尘 TSP 浓度可达 1.2mg/m³ 无扬尘污染 《大气污染物综合排放标准》(GB 16297-1996)
水资源影响 日均取水≤50m³ 日均取水≤500m³ 《建设项目水资源论证导则》(SL 322-2013)
土壤扰动 表层沙料扰动深度≤10cm 防渗层施工扰动深度≤30cm 《沙漠地区公路建设生态保护规范》(GB/T 39790-2021)

生态保护强制措施

  1. 干压法施工需配套雾炮机(降尘效率≥85%),作业区周边 50m 内设置植被缓冲带;
  2. 水压法取水点需远离水源保护区(距离≥1km),禁止抽取地下水(优先用地表水)。

7. 质量控制创新技术应用

7.1 智能监测系统(实时管控)

压实方法 监测技术方案 核心参数与精度 应用案例效果
干压法 北斗定位 + 车载压实度传感器 + 云平台 压实遍数(±1 遍)、压实度(±0.5%) 新疆 G217 线应用,合格率提升至 98%
水压法 光纤光栅传感器(埋入路基)+ 无线传输 孔隙水压力(±0.5kPa)、含水率(±0.3%) 塔克拉玛干试验段,液化风险预警准确率 100%

7.2 无损检测技术(事后验证)

检测方法 适用场景 检测精度 作业效率 优势分析
地质雷达(1.5GHz) 层厚均匀性、空洞检测 ±1cm 1.5km/h 非接触式,适合大面积快速筛查
落锤式弯沉仪(FWD) 路基承载能力评估 ±2% 2 点 /min 模拟行车荷载,数据贴合实际使用工况
面波测试 深层(≥1.5m)密实度检测 ±3% 0.8km/h 穿透性强,可检测深层压实缺陷

8. 选型决策模型与核心结论

8.1 多因素决策评分表(权重:技术可行性 40%+ 经济性 30%+ 环境影响 30%)

决策指标 干压法得分(10 分制) 水压法得分(10 分制) 优先选择 评分依据
压实度达标率 8.5 9.2 水压法 实验数据显示水压法上限更高
成本控制 9.0 5.5 干压法 全生命周期成本低 35%
水源可及性 10.0 6.0 干压法 干旱区水源保障率 < 60%
工后沉降控制 7.8 9.5 水压法 案例显示沉降量减少 32%
生态兼容性 7.2 6.8 干压法 水资源消耗低,扬尘可有效控制
综合得分 8.3 7.4 干压法(干旱区) 加权计算得出

8.2 核心结论

  1. 技术可行性:两种方法均满足《公路路基施工技术规范》(JTG/T 3610-2019)中压实度≥95% 的要求;水压法在承载能力(CBR 高 25%-40%)与沉降控制上更优,干压法在干旱区适应性更强。
  2. 应用边界清晰
  • 强制选用干压法:水源保障率 < 60%、年降水 < 100mm 的极端干旱区;
  • 优先选用水压法:水源充足(日均取水≥500m³)、工后沉降要求≤15mm / 年的重点路段(如隧道出入口、桥梁衔接段)。
  1. 未来发展方向:研发 “干压 - 湿压复合工艺”(下层 3 层干压 + 顶层 1 层湿压),实验室验证显示可兼顾成本(比纯水压法低 22%)与性能(沉降量比纯干压法低 18%)。

9. 工程实施建议清单

9.1 按区域分类建议

  1. 极端干旱区(如塔克拉玛干沙漠)

采用 “干压法 + 3%-5% 水泥改良”,提升风积沙水稳定性;配套防风固沙网(高度≥1.5m),减少扬尘。

  1. 半干旱区(如河西走廊)

优先采用 “水压法 + 废水循环系统”,搭配雨水收集池,降低水资源依赖;防渗层选用 “土工膜 + 局部膨润土”,控制成本。

  1. 湿润区(如东南沿海沙地)

采用 “改良干压法”,掺拌 3% 生石灰降低含水率;施工后及时覆膜排水,避免沙层软化。

9.2 通用技术建议

  1. 质量管控:所有项目强制配备智能监测系统(如北斗压实监控),实现 “实时预警 + 数据追溯”;
  2. 设备选型:干压法选用 20-25t 振动压路机(频率 30-45Hz),水压法选用带洒水功能的专用压路机;
  3. 人员培训:施工团队需掌握含水率检测、振动参数调整等核心技能,考核合格后方可上岗。
单选投票 , 共有 1 人参与投票
您所在的用户组没有投票权限

本帖子中包含更多资源

您需要 登录 才可以下载或查看,没有账号?立即注册

×
[发帖际遇]: oyo-yeah 发帖时在路边捡到 2 匠币,偷偷放进了口袋. 幸运榜 / 衰神榜
匠心独运,千锤百炼,品质非凡。

回复

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

关闭

站长推荐上一条 /1 下一条

关灯 在本版发帖
扫一扫添加微信客服
QQ客服返回顶部
快速回复 返回顶部 返回列表
